Lokeren - Tunnel Nieuwe Molenstraat

Infrabel werkt continu aan een veiliger en robuuster spoornet. Een belangrijk onderdeel daarvan is het verminderen van het aantal overwegen in België, waaronder die in Lokeren.

We vervangen de overweg van de Nieuwe Molenstraat door een tunnel voor alle verkeer. Deze nieuwe voorziening zal de veiligheid van het spoorwegverkeer verhogen en het risico op ongevallen aan overwegen verkleinen. Tegelijk verbetert de maatregel de veiligheid voor fietsers en andere weggebruikers

Locatie

De Nieuwe Molenstraat in Lokeren

Planning

Begin: Juni 2026
Eind: Eind 2030

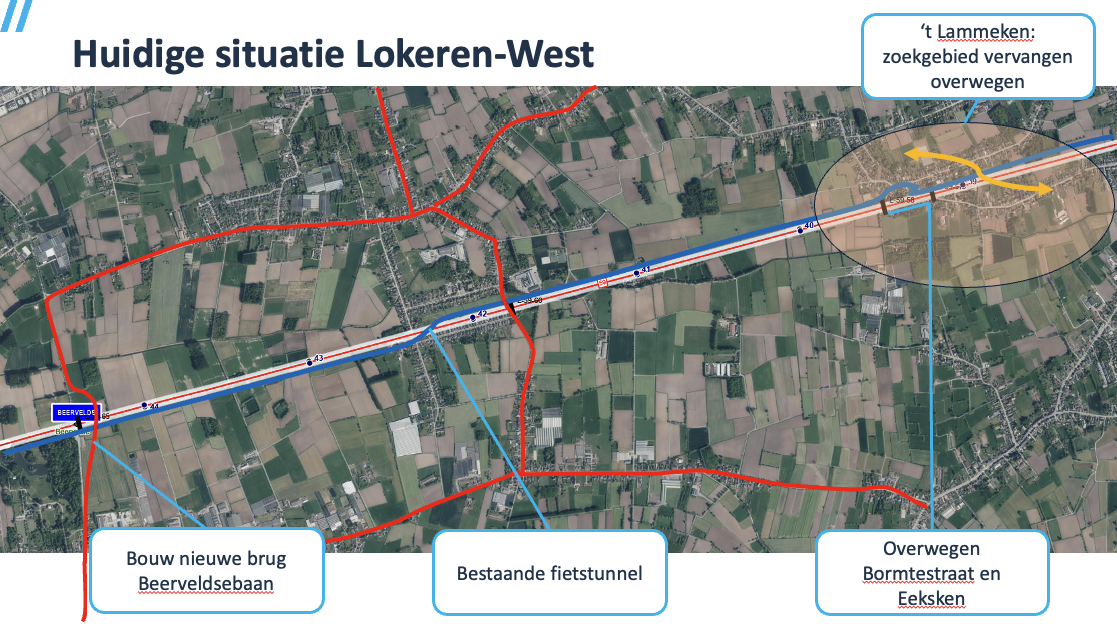

Huidige situatie Lokeren.

Tunnel voor alle verkeer Nieuwe Molenstraat

Kenmerken van de tunnel:

  • Ontworpen voor alle verkeer
  • Met afgescheiden en verhoogd fietspad
  • Aansluiting op de fietssnelweg aan de noordzijde

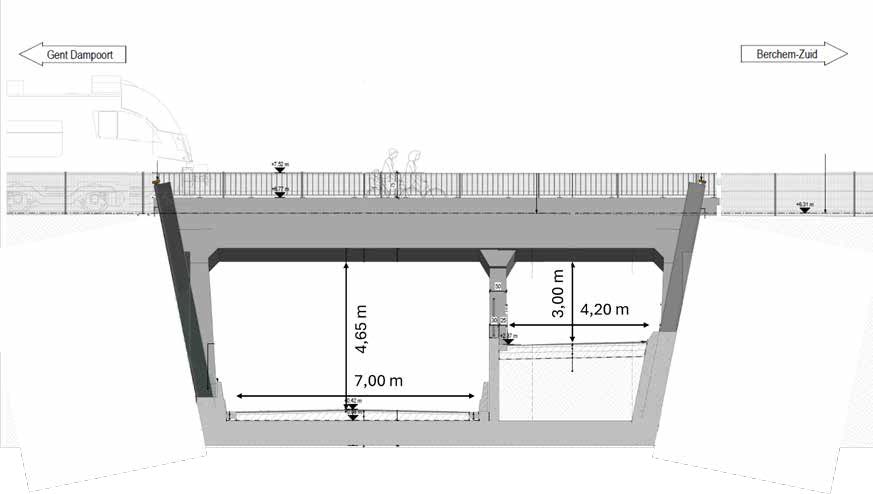

Dwarsdoorsnede tunnel Lokeren.

Nieuwe situatie

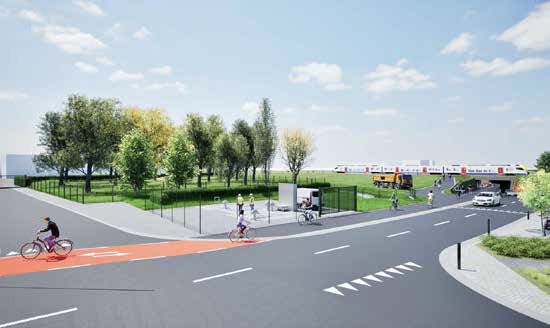

3D voorbeeld 1.

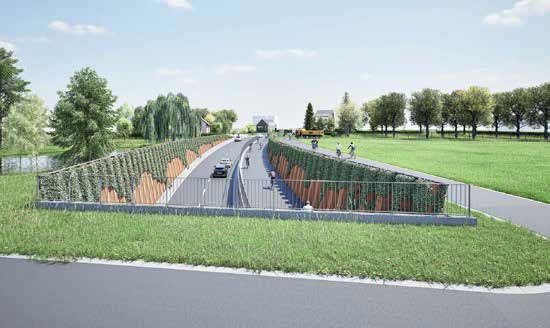

3D voorbeeld 3.

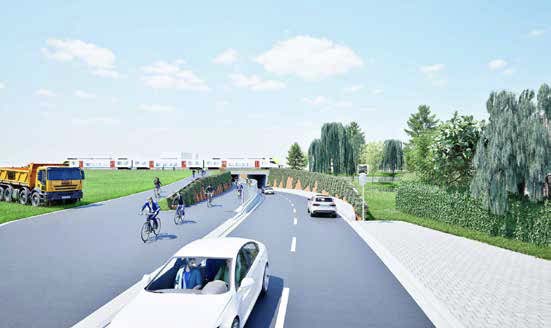

3D voorbeeld 2.

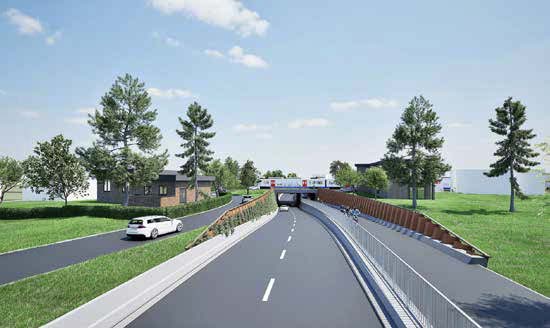

3D voorbeeld 4.

Vooropgestelde globale planning

  • Juni 2026: Indienen omgevingsvergunningsaanvraag
  • Q3 2026: Openbaar onderzoek
  • 2027: Aanbesteding en gunning van de werken
  • Q2 2028: Start werken
  • Q4 2028: De overweg wordt permanent afgesloten voor alle verkeer tot de opening van de nieuwe tunnel
  • Eind 2030: Eind van de werken en opening van de tunnel

Mogelijke hinder

Nachtwerken

  • Bepaalde werken kunnen enkel uitgevoerd worden als de treinen niet rijden. Het is dus soms nodig om ‘s nachts, tijdens het weekend of in periodes waarin het treinverkeer onderbroken is, te werken. Bv. sloop landhoofden, plaatsen bekisting landhoofden, plaatsen van brugliggers, enz. Geluidsoverlast is onvermijdelijk bij bepaalde soorten werken, we doen er alles aan om de impact en duur te beperken.

Impact voor buurtbewoners

  • We proberen de hinder zo veel mogelijk te beperken
  • Stof en trillingen Aanwezigheid van werfmachines
  • Aanwezigheid en verkeer van voertuigen en personen in de buurt van de sporen:
    • Gebruik van kranen, vrachtwagens en werktreinen
    • Opslagruimte voor materiaal
  • Lichthinder
  • Tijdelijk gebruik van terrein in overleg met de aannemer

Impact voor pendelaars

  • Geen treinverkeer tijdens weekends buitendienststelling, overige werken zonder impact op dienstregeling.
  • Voor vervangende busdienst in weekends buitendienststelling : www.nmbs.be

Impact op verkeer

  • Om de werken te kunnen realiseren, zal de huidige overweg in de Nieuwe Molenstraat worden afgesloten. Deze zal gedurende 1,5 jaar afgesloten zijn. In samenspraak met de stad Lokeren worden de omleidingen vastgelegd.

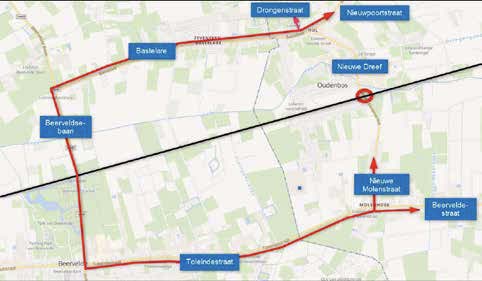

Omleiding auto Lokeren.

De omleiding voor wagens zal ingericht worden via de nieuwe brug over de sporen ter hoogte van het station van Beervelde.

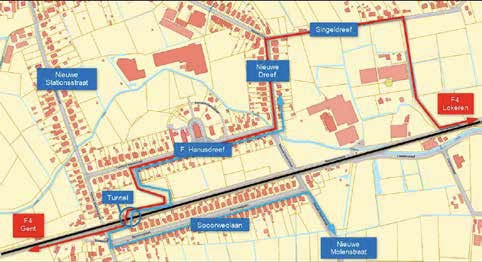

Omleiding voetgangers Lokeren.

Fietsers en voetgangers kunnen gebruik maken van de fietstunnel ter hoogte van de Nieuwe Stationsstraat om de sporen te kruisen.

De fietssnelweg wordt ter hoogte van de Nieuwe Molenstraat onderbroken tijdens de werken. Gebruikers van de fietssnelweg worden omgeleid via de F. Hanusdreef, Nieuwe Dreef en Singeldreef.
