Leignon - Suppression d'un passage à niveau

Nous allons supprimer le passage à niveau n°88 sur la ligne 162 à Leignon et nous le remplaçons par des alternatives plus sûres pour la circulation locale.

Emplacement

Passage à niveau n°88 situé Bayaux-Golinvaux

Planning

Début: octobre 2020
Fin: décembre 2025

Un passage à niveau est un point faible au niveau de la sécurité

Chaque année, nous déplorons des accidents aux passages à niveau. Un trop grand nombre de personnes franchissent les voies alors que les feux sont au rouge. Nous visons donc la suppression d’un maximum de croisements physiques entre les voies ferrées et la route car le non-respect des règles de circulation aux abords des passages à niveau reste, de loin, la première cause d’accident.

Le franchissement des voies ferrées

Un tunnel ou un pont offre un franchissement sécurisé des voies. Á l'inverse, un croisement entre une chaussée et les voies du chemin de fer présente plusieurs inconvénients, notamment:

  • La sécurité: certaines personnes franchissent les voies alors que les signaux sont au rouge, avec un risque de collision avec un train;
  • L'impact sur la ponctualité: tout incident à un passage à niveau entraîne des conséquences sur le trafic des trains (retards et suppressions);
  • Le coût: l'entretien d'un passage à niveau est élevé (en plus des coûts indirects liés aux accidents, aux dégâts occasionnés par des véhicules, etc.);
  • Le signal sonore: le législateur a imposé un niveau de décibels suffisant pour que le signal sonore soit entendu par tout le monde, ce qui peut gêner les personnes habitant à proximité;
  • Risque d'intrusion: un passage à niveau est une ouverture sur le réseau ferroviaire par lequel certaines personnes peuvent pénétrer sur le domaine d'Infrabel, avec les risques que cela peut comporter (vols,…).

Trois options s'offrent à Infrabel en cas de suppression d'un passage à niveau:

  1. une suppression pure et simple avec une aire de demi-tour (franchissement des voies impossible)
  2. une construction d'une voirie de déviation

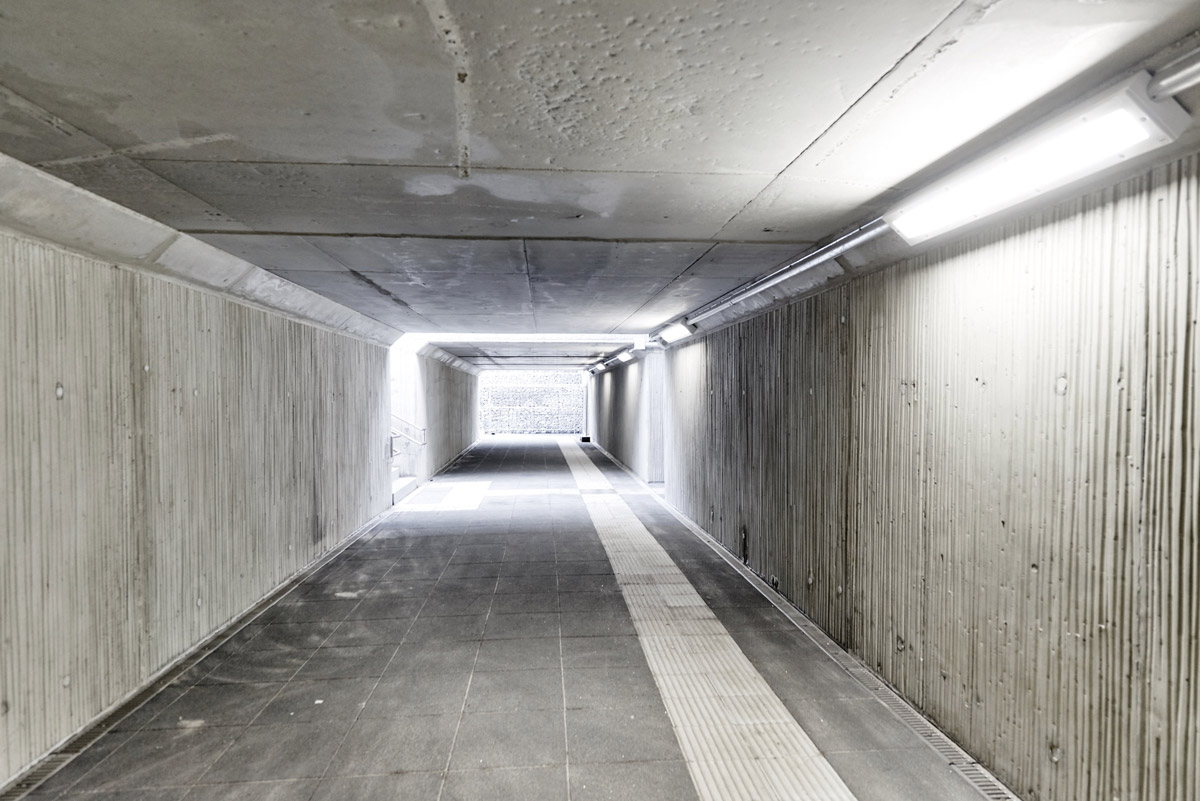

  3. une construction d'un ouvrage d'art (tunnel ou pont)

Planning

Le chantier comprendra deux phases principales:

Phase 1

Nous réaliserons la voirie régionale et le passage sous les voies de Golinvaux. Voici un planning indicatif:

  • Octobre 2020: début des travaux de rectification de la paroi rocheuse, et création de la nouvelle voirie
  • Automne 2021: raccords de la nouvelle voirie aux voiries existantes et adaptation du passage sous les voie
Phase 2

Nous réaliserons le nouveau pont, le passage sous voies en gare et le nouveau giratoire. Voici le planning indicatif:

  • Janvier 2024 à octobre 2025: construction du nouveau pont, des voiries de liaison, du couloir sous voie et de ses rampes d’accès
  • Novembre 2025: suppression du passage à niveau
  • Décembre 2025: travaux de finition

La suppression de ce passage à niveau a reçu le soutien dénommé "Facilité pour la Reprise et la Résilience" (RFF) de l'Union européenne. Cet instrument vise à mieux préparer les transitions écologique et numérique au regard des priorités de l’UE.

Nous sommes à la recherche de nouveaux talents!

Ensemble, nous construisons un réseau sûr et innovant au service de la mobilité durable et citoyenne.
Rejoignez une entreprise humaine et stable, qui vous offrira la possibilité de vous former et d’évoluer tout au long de votre carrière.

En savoir plus > Travailler chez nous
