We vervangen de overweg ter hoogte van de Beerveldsebaan door een veiliger en volwaardige mobiliteitsalternatief.
Locatie
Beerveldsebaan te Beervelde
Planning
Begin:
augustus 2025
Eind:
eind 2026
Waar mogelijk willen we zoveel mogelijk overwegen vervangen door een brug, tunnel, parallelweg of fietspad. Het zoeken naar deze alternatieve mobiliteitsoplossingen gebeurt steeds in nauw overleg met lokale overheden.
Zo vervangen we de huidige overweg van de Beerveldsebaan door een nieuwe brug.
Welke werken voeren we uit?
- Bouwen van de nieuwe brug

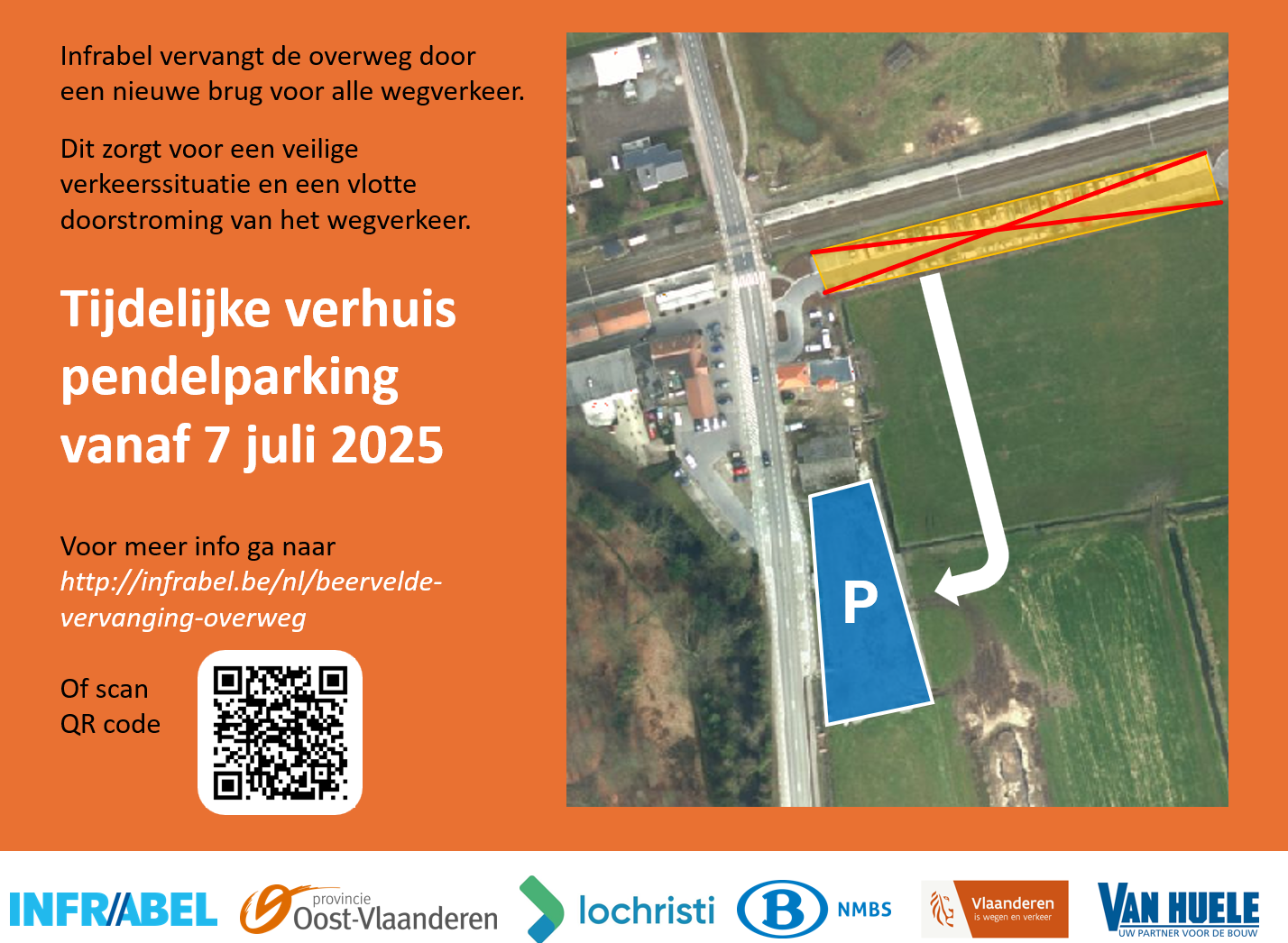

- Tijdelijke parking t.h.v. parking feestzaal Breughel
- Tijdelijke verplaatsing van fietssnelweg
- Aanleg van de wegenis nieuwe gewestweg
- Omschakeling van oude gewestweg naar nieuwe gewestweg
- Tijdelijke omleidingsweg noodzakelijk
- Uitbraak bestaande overweg en verlenging perron
- Overweg wordt pas afgesloten als de brug in gebruik is
- Beperkte herinrichting oude gewestweg in overleg met diverse partners
Wanneer werken we?
De werf verloopt in verschillende fases. De voorlopige planning ziet er als volgt uit:
- 07/2025: aanleg tijdelijke parking Breughel
- 08/2025: start werken
- 02/2026: plaatsen liggers boven het spoor
- 03/2026 – 08/2026: afwerking brug en wegenis
- 09/2026 – 11/2026: herinrichting oude gewestweg
- 12/2026: afsluiten en uitbraak overweg
Wat is de impact van deze werken?
- Omwille van het gebruik van machines en spoorkranen kunnen deze werken geluidshinder met zich meebrengen.
- Kunstmatige verlichting tijdens de nacht.
- Aanwezigheid van werfmachines.
- Werfverkeer voornamelijk via de gewestweg.
- Sporadisch nacht en/of weekendwerk.
