We moderniseren de spoorweginfrastructuur in het station van Marloie. We plaatsen nieuwe seinen en vernieuwen verschillende spoorelementen (bekabeling, wissels, rails, enz.). Deze werkzaamheden maken deel uit van de modernisering van de As 3 en zijn bedoeld om de prestaties van het spoorwegnet tussen Brussel en Luxemburg te verbeteren.
Locatie
Station van Marloie, Avenue de la Toison d’Or, Rue de Marlida, Rue du Carmel en Rue aux Minières
Planning
Nieuws
(update: maart 2024)

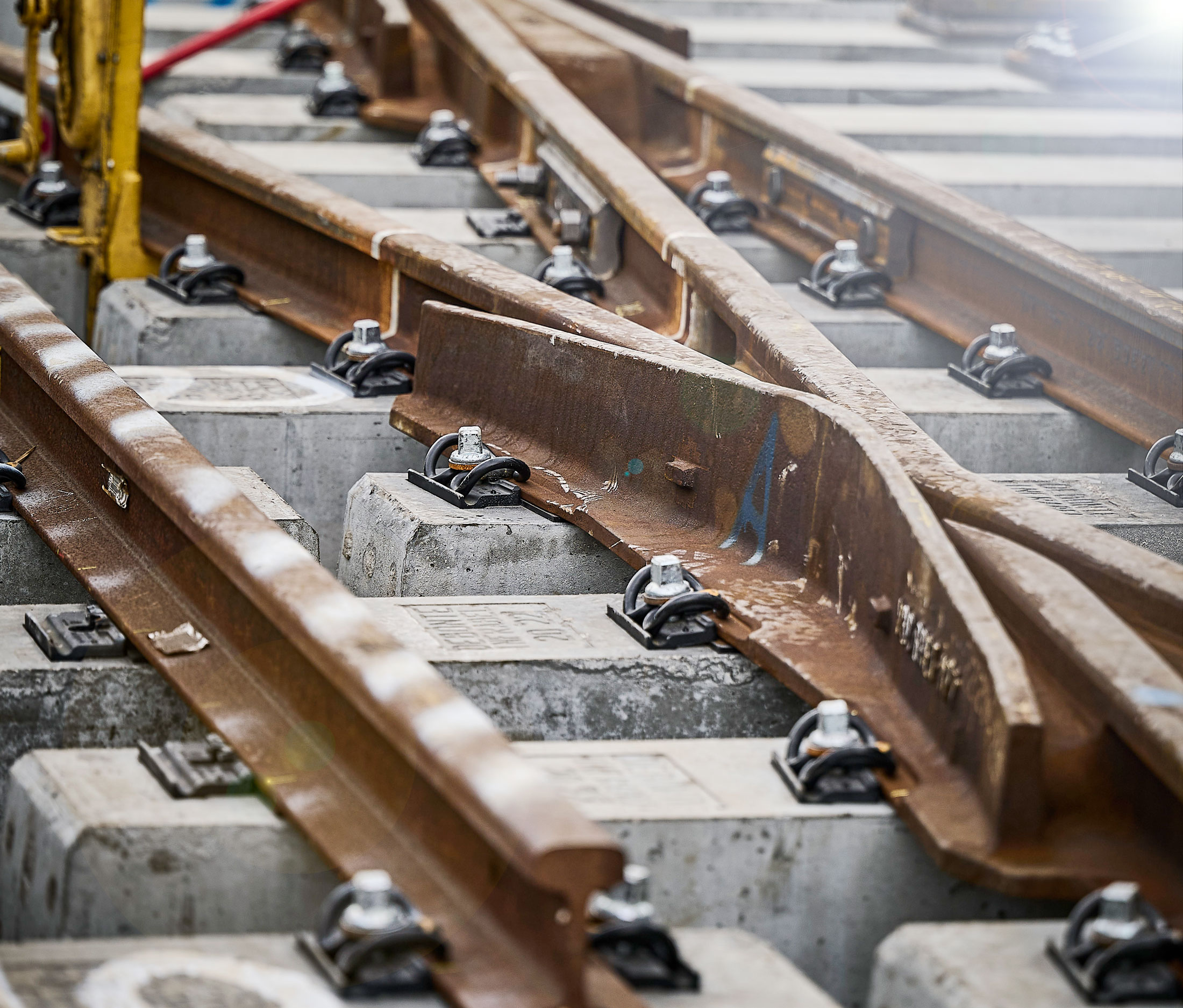

We vernieuwen 21 wissels, de stenen waarop de sporen rusten (= de ballast) en de steunen waarop de rails zijn bevestigd (dwarsliggers). We vernieuwen ook volledig de kabels die de treinen van elektriciteit voorzien (bovenleiding). We ontmantelen de oude installaties (palen en draden) en installeren nieuwe die compatibel zijn met de toekomstige 25kV-voeding. Deze werken zijn nodig om de prestaties van het spoornetwerk en het comfort van de omwonenden te verbeteren wanneer de treinen passeren.
Planning van de werf:
- Doorlopende werken tijdens de week en in het weekend (24u/24):
- van 8 april tot en met 8 juni 2024
- Incidentele interventies buiten deze data afhankelijk van de voortgang van de activiteiten
Welke gevolgen heeft deze werf?
- Geluids-, stof- en trillingshinder zijn mogelijk wegens het gebruik van werfmachines
- Werfverkeer in de buurt van de werf
- Kunstmatige werfverlichting 's nachts
- Gebruik van werktreinen
- Impact voor de reizigers:
- Mogelijke perronwijzigingen bij vertrek of aankomst in functie van de werffases
- De dienstregeling is aangepast tussen Ciney, Marloie en Rochefort-Jemelle op onderstaande data. Hou er rekening mee als je je reis plant. Meer informatie vind je op de website van de NMBS, hun app of de informatieborden in het station.
- 2024: van 12 t.e.m. 15 april, van 26 april t.e.m. 13 mei en van 7 t.e.m. 9 juni
Algemene informatie
Tijdens de hele looptijd van deze werf kunnen onze activiteiten een impact hebben op sommige omwonenden. We zullen regelmatig actief zijn tussen 2023 en 2025, zoals hieronder aangegeven. Raadpleeg voor meer informatie over de huidige status van de werf, het kopje "Nieuws" bovenaan deze pagina.
Wanneer werken we?
- Regelmatige nachtwerken op weekdagen (22u - 6u): van januari 2023 tot en met 2025 (maandag- tot en met zaterdagochtend).
- Nachtwerk is mogelijk buiten deze data, afhankelijk van de voortgang van de werkzaamheden.
Wat zijn de gevolgen voor jou?
- Mogelijk geluids- en trillingshinder door het gebruik van werfmachines
- Werfverkeer in de buurt van de werf
- Kunstmatige werfverlichting
- Mobiele werf
- Af en toe gebruik van een werktrein
We danken je voor je begrip en geduld. Onze teams stellen alles in het werk om de hinder tot een minimum te beperken.
Het is jammer genoeg altijd mogelijk dat we de werkplanning moeten herzien, bijvoorbeeld als gevolg van slecht weer. Daarom is de timing die we meegeven steeds indicatief en is het altijd mogelijk dat die nog wijzigt.
We zoeken nieuwe talenten!
Elke dag werken we samen aan een veilig, kwalitatief en modern spoornet. Dat is onze bijdrage aan een duurzame mobiliteit voor de samenleving.
Kom werken bij een menselijk en stabiel bedrijf met tal van opleidings- en doorgroeimogelijkheden: jij bent ondernemer van je eigen carrière.
Meer weten > Werken bij ons
