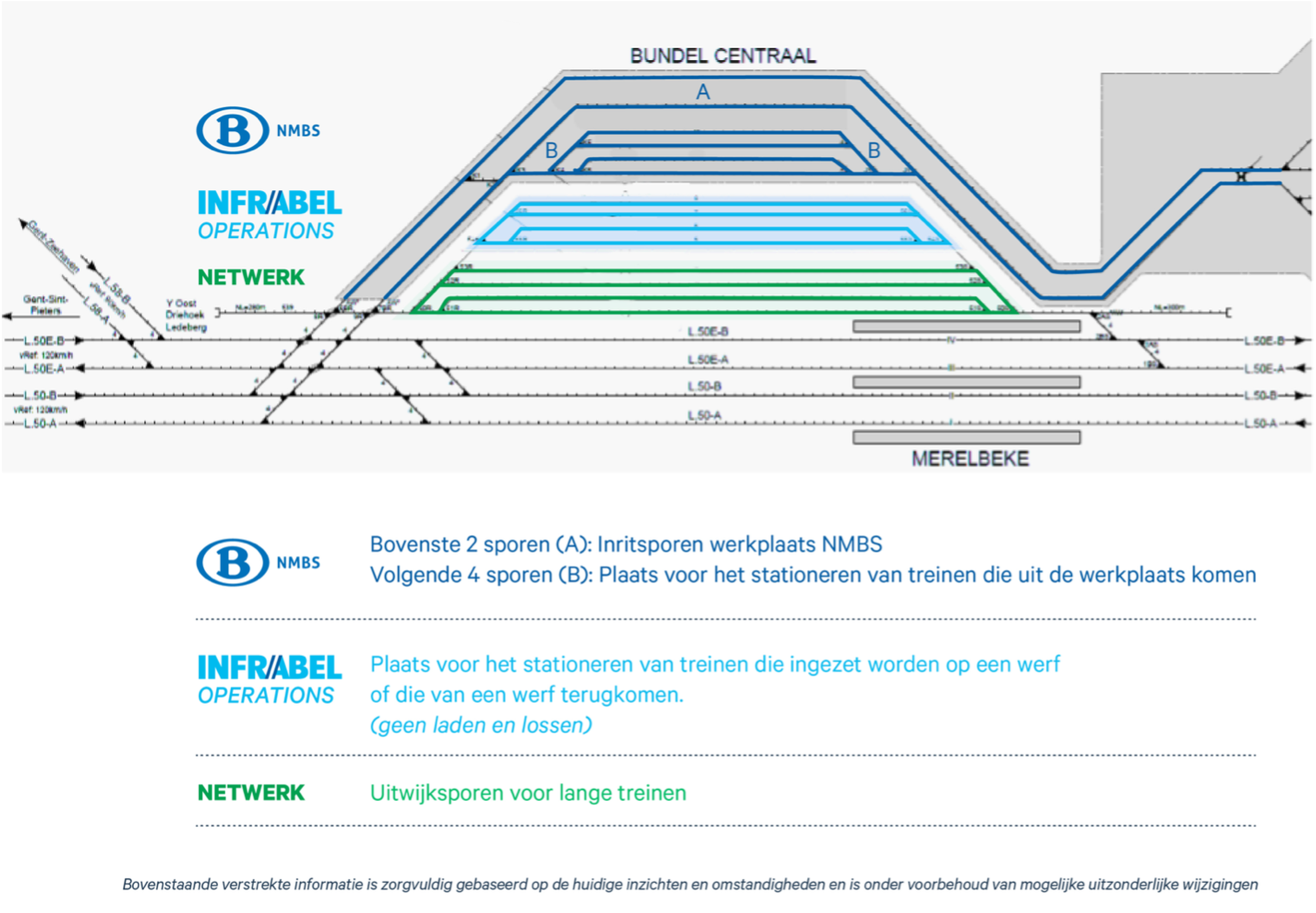

We vernieuwen de spoorbundel ter hoogte van de oude NMBS-werkplaats in Gentbrugge/Melle. Deze werken vinden plaats omdat er nood is aan 4 sporen die exclusief bestemd zijn voor het goederenvervoer en aan een aparte spoorbundel enkel voor NMBS. Ook zal de vernieuwde bundel het station van Gent-Sint-Pieters kunnen ontlasten.
De vernieuwing blijft beperkt tot het huidige terrein, er wordt dus niet uitgebreid.
Locatie
Ter hoogte van de oude NMBS-werkplaats in Gentbrugge/Melle.
Planning
Planning
Fase 1 : januari 2025 tot december 2025
- Sporen 9-10-11-12
Fase 2: januari 2026 tot december 2026
- Sporen 5-6-7-8
Fase 3: januari 2027 tot december 2027
- Sporen 1-2-3-4
Wanneer werken we?
- De werken in 2025 vinden voornamelijk overdag plaats, al is er sporadisch nachtwerk mogelijk.
- Zo werken we tijdens volgende weeknachten en weekends van:
- 27 januari - 2 februari
- 13 - 26 oktober
- 10 - 23 november
Wat is de impact van deze werken?

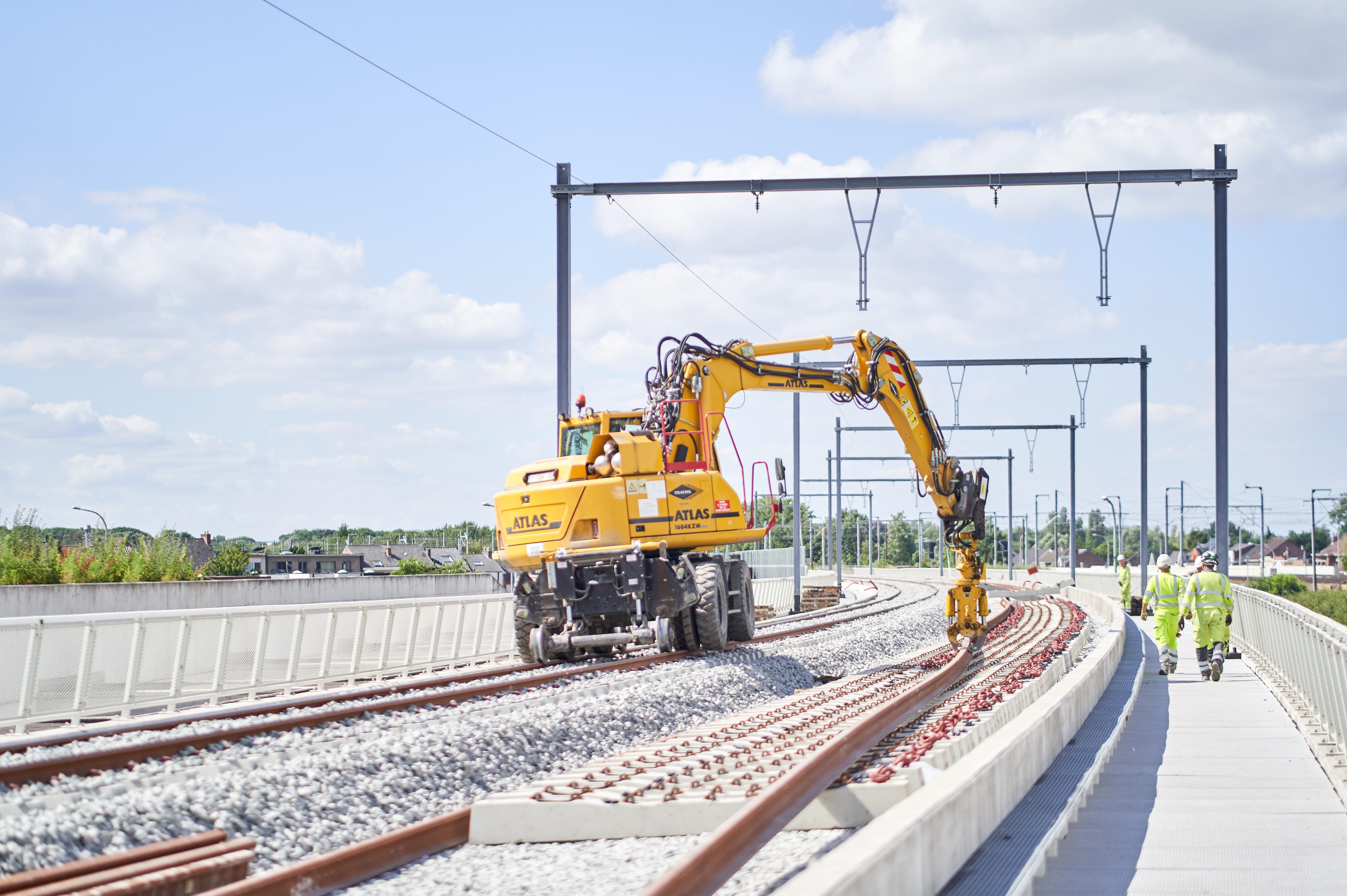

- Omwille van het gebruik van machines en spoorkranen kunnen deze werken geluidshinder met zich meebrengen.
- Werfverkeer en personeel in de buurt van de werken.
- De aan- en afvoer van materialen gebeurt zo veel als mogelijk per trein om de hinder voor de buurt te beperken.
- Gebruik van werfverlichting tijdens de nachtwerken.
We danken je voor je begrip en geduld. Onze teams stellen alles in het werk om de hinder tot een minimum te beperken.
Het is jammer genoeg altijd mogelijk dat we de werkplanning moeten herzien, bijvoorbeeld als gevolg van slecht weer. Daarom is de timing die we meegeven steeds indicatief en is het altijd mogelijk dat die nog wijzigt.
We zoeken nieuwe talenten!
Elke dag werken we samen aan een veilig, kwalitatief en modern spoornet. Dat is onze bijdrage aan een duurzame mobiliteit voor de samenleving.
Kom werken bij een menselijk en stabiel bedrijf met tal van opleidings- en doorgroeimogelijkheden: jij bent ondernemer van je eigen carrière.
Meer weten > Werken bij ons
